• <pre id="am2o4"><option id="am2o4"></option></pre>
  • <small id="am2o4"><tbody id="am2o4"></tbody></small>
  • logo_連云港堿業有限公司

    連云港堿業有限公司

    LIANYUNGANG SODA ASH CO.,LTD.

    咨詢熱線

    0518-86088666

    二維碼_連云港堿業有限公司

    新聞中心

    News center

    聯系我們

    contact us

    電話:0518-86088666
    傳真:0518-86081111
    純堿銷售:0518-86088888
    氯化銨銷售:0518-80688726
    空分、危化銷售:0518-86088728
    外貿:0518-86088729

    新聞速遞 m.huimuwei.com

    連云港堿業有限公司搬遷升級改造項目周工作簡報(第四期)

    發布時間:2023-04-14

    連云港堿業有限公司搬遷升級改造項目

    周工作簡報

    〔2023〕第4期

    指揮部綜合部編  2023年4月9日

    【簡訊】

    一、指揮部工作動態

    4月3日上午項目例會

    4月3日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

    4月3日下午,項目部組織召開設計出圖進度及質量專題會。項目總指揮張衛民、項目執行指揮高二飛及有關部門負責人參加會議。

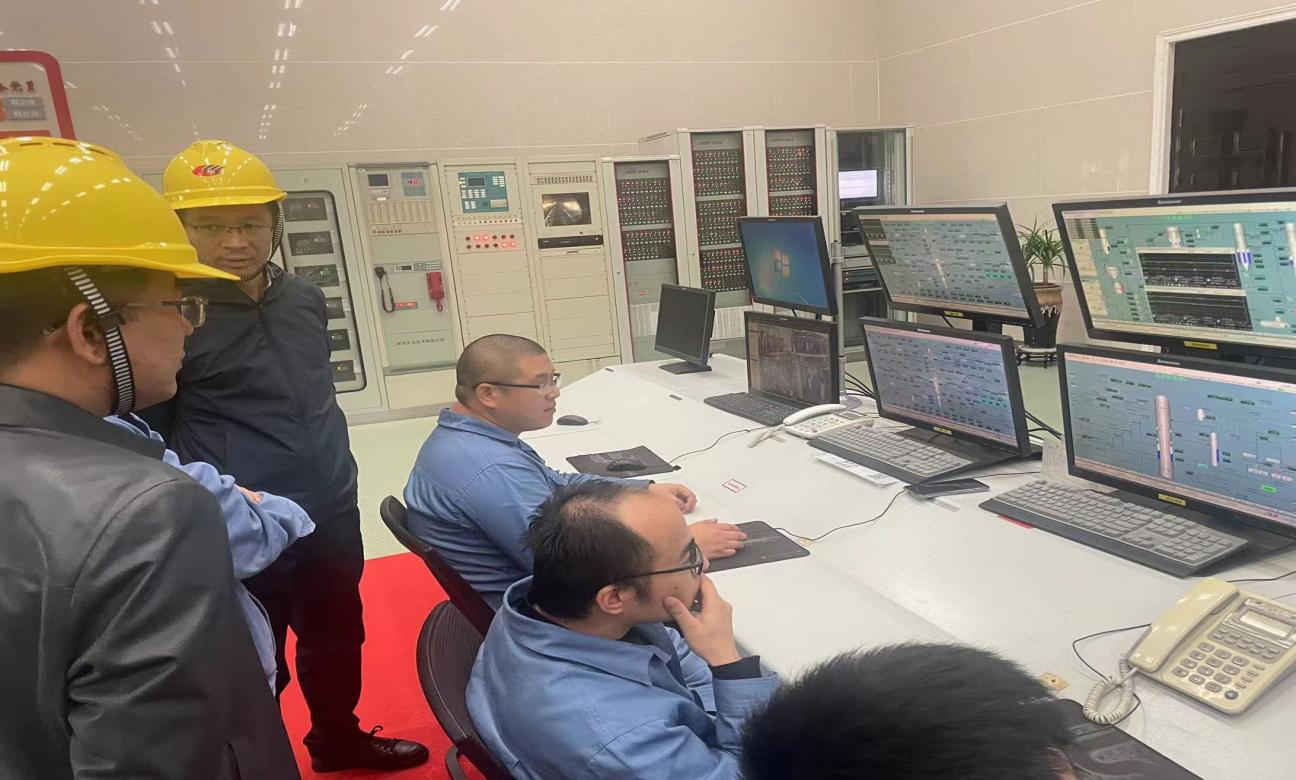

    4月4日上午,項目部組織召開智能工廠及數字化交付專題討論會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

    4月4日中午12點碳化塔交付周期專題研究會

    4月4日中午,項目部組織召開碳化塔交付周期專題研討會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

    4月4日下午兩點半與市電力公司開會2

    4月4日下午,連云港市供電公司副總經理王琛、灌云縣供電公司副總經理盧雪峰、王博一行八人到搬遷改造項目指揮部就進一步加快電力接入工程推進,更好服務企業等事宜進行討論。項目總指揮張衛民、執行指揮高二飛及有關部門負責人出席會議。

    4月4日下午,項目部組織召開后續物資采購模式研討會。項目總指揮張衛民、執行指揮高二飛及有關部門負責人參加會議。


    4月6日上午,項目部召第二輪設備監造專題匯報會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛,有關部門負責人及六個監造小組組長參加會議。

    4月6日中午,項目部組織召開碳化塔合同事務專題會。項目總指揮張衛民、項目副總指揮姜自成、執行指揮高二飛及有關部門負責人,外聘律師參加會議。

    4月6日中午,項目部組織召開現場施工HSE管理專題會。項目副總指揮姜自成、執行指揮高二飛及有關部門負責人參加工作。

    4月6日下午項目部組織召開智能工廠及數字化交付專班工作布置會

    4月6日下午,項目部組織召開智能工廠及數字化交付專班工作布置會。項目總指揮張衛民、執行指揮高二飛,有關部門負責人及兩個專班所有成員參加會議。

    4月6日下午,項目部組織召開項目施工圖紙保障對接會。項目總指揮張衛民、執行指揮高二飛,各施工標段負責人,南、北區監理單位負責人及有關部門負責人參加會議。

    4月7日中午,項目總指揮張衛民帶領項目部有關部門負責人、施工單位負責人、項目監理,就取水站樁基施工所涉電線桿遷移、取水道占用、樁基進場道路等事項與管委會規劃部門有關負責人,進行現場協調解決。

    江國考察

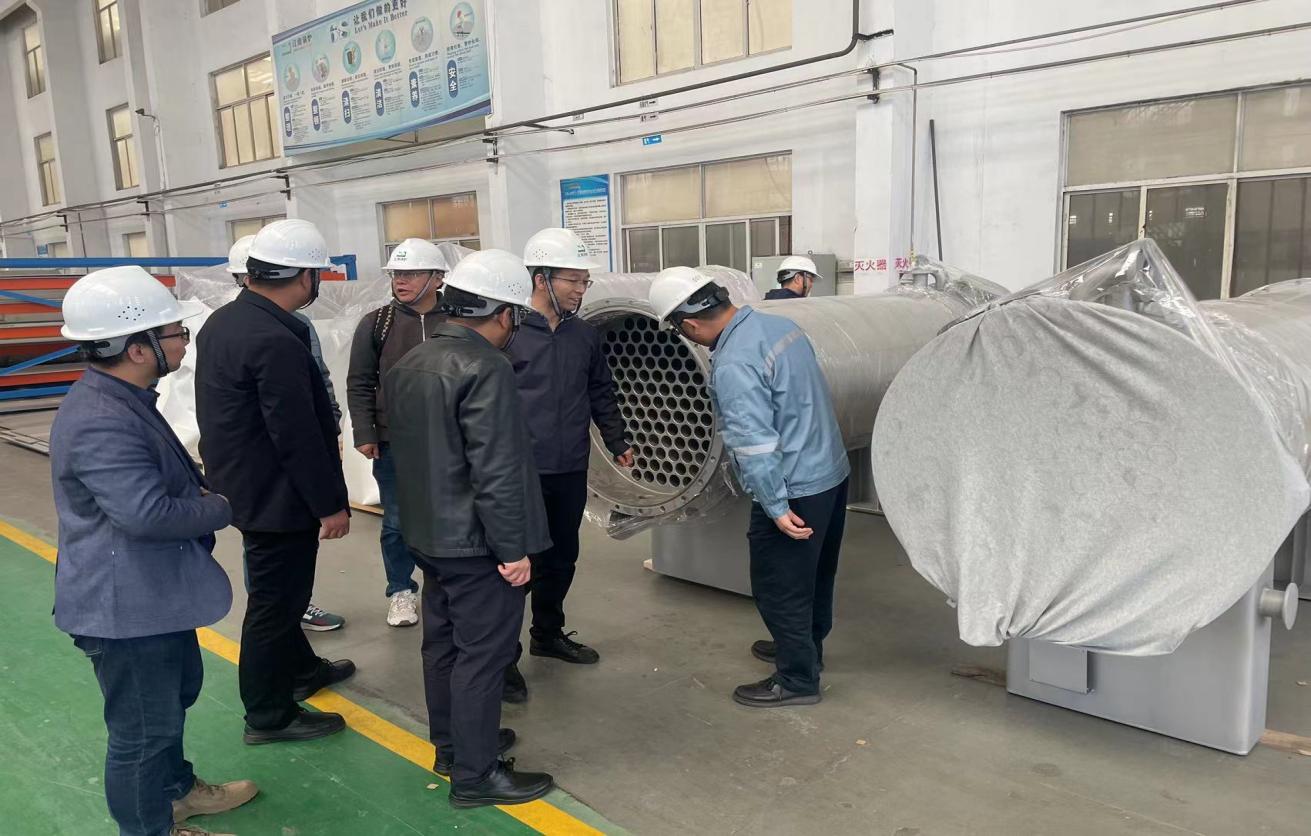

    華昌考察

    4月7日,公司黨委副書記、副董事長、總經理、項目副總指揮姜自成,公司黨委委員、副總經理、項目執行指揮高二飛一行六人赴江蘇江鍋智能裝備股份有限公司,進一步加快推進關鍵設備交貨。同時赴江蘇華昌化工股份有限公司、中鹽昆山有限公司考察學習生成運營和機構設置事宜。

    4月7日,公司黨委書記、董事長、項目總指揮張衛民赴南京市參加全省重大工業項目銀企對接會。副省長胡廣杰、副秘書長鞏海濱出席會議。

    二、設計工作開展情況

    結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成3項出圖計劃,合成氨片區共計完成7項出圖計劃。截至目前,聯堿片區完成總出圖計劃的54.1%;合成氨片區完成總出圖計劃的52.2%;其余專業出圖陸續提交中。

    三、工程實施推進情況

    (一)整體形象進展

    上周共完成樁基補樁14123米;地管施工1244米;建筑安裝工程施工按計劃有序推進。

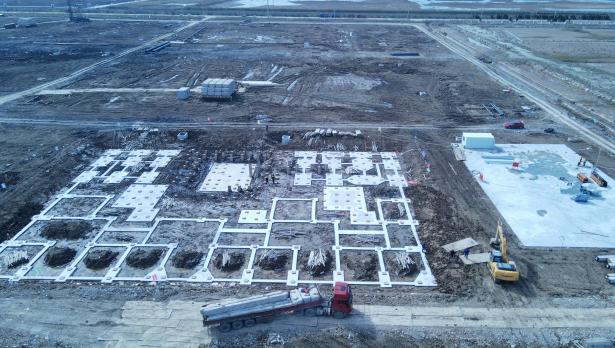

    北區1 北區3

    合成氨片區施工實錄

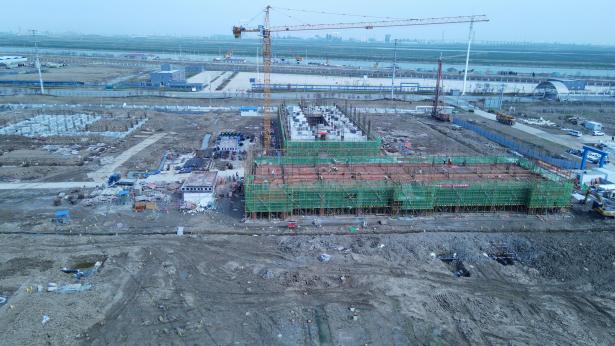

    南區3 南區5

    聯堿片區施工實錄

    (二)分部分項工程進展

    1、樁基施工

    完成525銨包裝及儲運、522母換工段、271原料煤儲運、106門房共計4個裝置的單體打樁。本周共補樁14123米,截至本周南、北區共沉樁571442米,其中南區共計沉樁369213米,北區共計沉樁202229米。

    2、地管施工

    ⑴聯堿片區

    完成消防水管線204米,后期雨水管線586米,原水供水管線186米,制鹽裝置循環水給回水管線72米。截至目前,聯堿片區累計完成地管施工15877米,完成總量的73%。

    ⑵合成氨片區

    完成消防水管線開挖鋪設122米,雨水管線74米。截至目前,合成氨片區累計完成地管施工14523.5米,完成總量的79%。

    3、建筑工程施工

    ⑴合成氨Ⅰ標段合成氨辦公樓進行二層框架梁、樓板鋼筋綁扎;綜合樓完成二層板面鋼筋混凝土澆筑;食堂浴室完成食堂側承臺基礎梁澆筑,模板拆除,完成浴室側基礎梁鋼筋綁扎。

    ⑵合成氨II標段煤漿制備完成墊層澆筑。

    ⑶合成氨III標段變換裝置完成1#、2#框架墊層澆筑。

    ⑷聯堿Ⅰ標段聯堿辦公樓完成基礎梁防腐和基坑土方回填;中心控制室、化驗中心完成基礎梁防腐和基坑土方回填;機電儀維修廠房完成基礎梁鋼筋綁扎支模和混凝土澆筑;重灰工段進行基礎樁頭焊接錨固鋼筋下料制作;堿包裝及儲運完成墊層澆筑;輕灰工段完成墊層澆筑;換熱站完成基坑開挖。

    ⑸聯堿Ⅱ標段鹵水精制桶區完成2臺基礎梁鋼筋綁扎和支模,其余4臺正常進行鋼筋綁扎;露天庫完成墊層澆筑;鹽硝車間、芒硝輸送、結晶工段完成基坑開挖。

    ⑹聯堿III標段供水及消防泵房水罐進行基礎開挖;脫鹽水站水箱進行基礎開挖。

    四、物資采購開展情況

    上周完成設備招標提案4項;新增采購計劃7項;比價采購4項;競爭性談判2項。截至目前,累計完成采購招標161項,1561臺(套),總計合同金額160123.53萬元。

    返回
    頂部

    女性私密部位粉嫩嫩的,2018久久久国产精品,少妇高潮惨叫久久久久久,九九精品免费视频
